Garantía energética en la arquitectura industrial y comercial: Cómo la asignación de megavatios define la "prima por m²"
Descubre cómo la asignación garantizada de megavatios (MW) y la resiliencia eléctrica definen la "prima por m²" en el real estate industrial y comercial.
Durante décadas, el valor del suelo industrial y comercial en los mercados de alta especificación se fundamentó en una regla incuestionable: la ubicación geográfica. Sin embargo, la saturación de las redes de distribución pública, la relocalización de cadenas de suministro (nearshoring) y la acelerada electrificación de las operaciones globales han transformado drásticamente la ecuación financiera del sector inmobiliario B2B. Hoy en día, la proximidad a arterias de transporte pasa a un segundo plano si el desarrollo carece de una asignación garantizada de energía eléctrica en media y alta tensión.
Esta nueva realidad ha dado origen a la "Prima por M² Energética", un fenómeno donde la disponibilidad inmediata de megavatios (MW), la infraestructura de almacenamiento en baterías (BESS) y la resiliencia ante interrupciones dictan las tarifas de arrendamiento, comprimen los Cap Rates y evitan que un inmueble se convierta en un activo varado (stranded asset). A través de este análisis, exploramos cómo la integración preventiva de la ingeniería eléctrica en el diseño arquitectónico y el Master Plan transforma las restricciones de la red en la ventaja competitiva y patrimonial más sólida para fondos de inversión y desarrolladores.

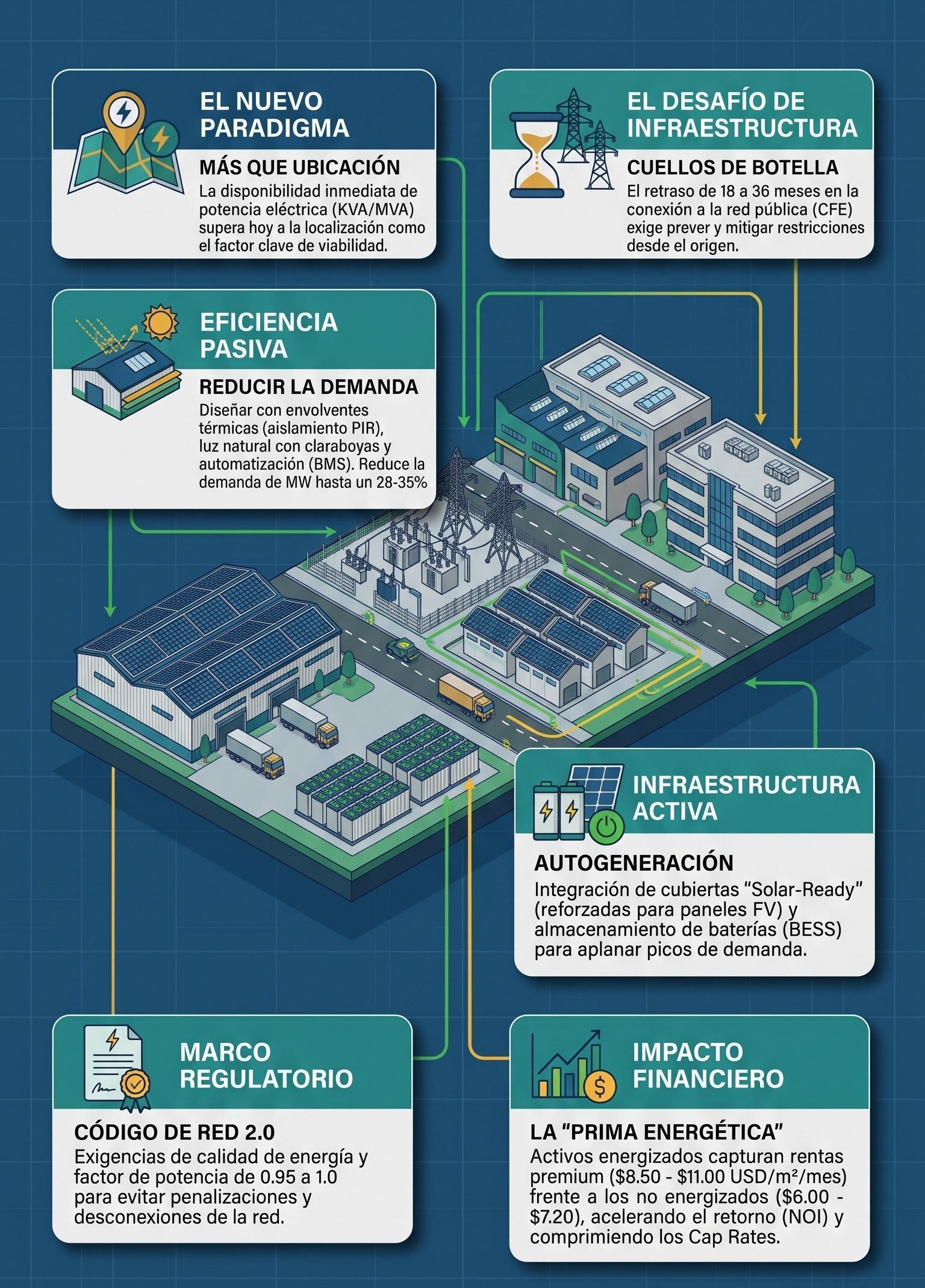

1. El Nuevo Paradigma del Real Estate B2B: De la Ubicación Geográfica a la Capacidad Energética
Durante más de medio siglo, el axioma fundamental de la inversión inmobiliaria comercial e industrial se sintetizó en una sola regla: ubicación, ubicación y ubicación. La proximidad a arterias de transporte primarias, la cercanía a puertos de entrada logística, la conectividad con nodos ferroviarios y el acceso a bolsas de mano de obra calificada constituían los pilares absolutos para determinar el valor por metro cuadrado de un terreno o activo construido.
Sin embargo, en la dinámica contemporánea de los negocios internacionales, esta métrica ha sufrido una disrupción estructural. La relocalización de cadenas globales de suministro (nearshoring), la acelerada electrificación del transporte pesado, la adopción de procesos de manufactura avanzada altamente automatizados y el despliegue masivo de centros de datos para inteligencia artificial han desplazado el centro de gravedad del Real Estate.
Hoy en día, la ubicación geográfica ha pasado a ser un requisito secundario frente a un nuevo vector determinante de factibilidad: la disponibilidad real, garantizada y escalable de potencia eléctrica en media y alta tensión.
En los principales corredores industriales y comerciales de México y América Latina, la escasez de capacidad de transformación y distribución en la red eléctrica pública ha generado una brecha insalvable entre dos categorías de activos:
- Inmuebles pasivos o no energizados: Desarrollos que cuentan con licencias de construcción y conectividad vial, pero carecen de una asignación en firme de KVA/MVA por parte de las autoridades energéticas.
- Activos resilientes o energizados: Desarrollos que garantizan el suministro eléctrico desde el día uno de operación e integran infraestructura de autogeneración y almacenamiento a escala comercial.
Esta diferenciación ha dado origen a la denominada "Prima por M² Energética" (Power-Backed Rent Premium). Los arrendatarios corporativos multinacionales ya no evalúan únicamente el costo de renta base por metro cuadrado; ponderan el costo total de ocupación (Total Cost of Occupancy - TCO), donde el tiempo de espera para la energización y la calidad del flujo eléctrico pueden representar la diferencia entre la rentabilidad operativa o la parálisis del negocio.
2. La Anatomía del Cuello de Botella Eléctrico: Transmisión vs. Distribución
Para proyectar desarrollos inmobiliarios de alta especificación, es indispensable comprender las causas de la restricción energética que enfrenta el mercado. El desafío no radica de forma exclusiva en la generación total de electricidad del país, sino en la capacidad de las Redes Generales de Distribución (RGD) y la Red Nacional de Transmisión (RNT) para llevar esa energía hasta la acometida final del inmueble.
2.1. El Espejismo de la "Factibilidad teórica"
Un error recurrente en la fase de estructuración de proyectos inmobiliarios es confundir un Oficio de Factibilidad en papel emitido por el organismo operador (como la Comisión Federal de Electricidad - CFE) con la disponibilidad física e inmediata de los megavatios requeridos.
Frecuentemente, el documento de factibilidad está sujeto a condicionantes técnicas severas, como:
- La construcción de subestaciones reductoras de alta a media tensión por parte del desarrollador.
- El tendido de líneas de transmisión dedicadas a lo largo de varios kilómetros sobre derechos de vía de terceros.
- El refuerzo de alimentadores existentes en circuitos de distribución que ya operan al límite de su capacidad térmica.
El tiempo requerido para gestionar los permisos gubernamentales, efectuar las expropiaciones o compras de derechos de paso, y ejecutar la obra civil de una subestación de potencia puede oscilar entre 18 y 36 meses. Para una corporación multinacional que busca iniciar operaciones en un plazo de seis meses para responder a una demanda de mercado, una espera de tres años en la energización de la nave es inaceptable.
2.2. El Costo del Tiempo Muerto (Time-to-Market)
El impacto financiero de un retraso en la entrega de energía destruye la tasa interna de retorno (TIR) de los proyectos. Cuando una nave industrial de 30,000 m² se encuentra físicamente terminada pero no puede operar por falta de potencia eléctrica:
- El desarrollador absorbe los costos de financiamiento (debt service) sin percibir ingresos por renta.
- El inquilino enfrenta penalizaciones contractuales por incumplimiento con sus clientes finales en la cadena de suministro.
- El valor presente neto (VPN) del desarrollo se erosiona a una tasa acelerada, transformando un activo de "Clase A" en un inmueble castigado comercialmente (stranded asset).
3. La "Prima por M²" Energética: Valoración y Modelado Financiero
La garantía energética actúa como un catalizador directo de los indicadores financieros del Real Estate institucional. La certidumbre en el suministro eléctrico no solo incrementa la renta por metro cuadrado, sino que comprime las tasas de capitalización (Cap Rates), incrementa la tasa de retención de inquilinos y blinda el valor del activo a largo plazo.
3.1. Impacto en la Renta Base y el Ingreso Operativo Neto (NOI)
En los mercados industriales y de usos mixtos más competitivos, los desarrollos que ofrecen garantía de potencia inmediata capturan una prima de arrendamiento significativamente superior sobre la media del mercado local.
Esta prima no se justifica únicamente por el costo directo de la infraestructura eléctrica instalada, sino por la transferencia de certidumbre operativa al inquilino:
Valor del Inmueble = NOI (Ingreso Operativo Neto)/ Cap Rate
Si un parque industrial garantiza una capacidad de 100 kVA por cada 1,000 m² de superficie rentable (suficiente para procesos de manufactura ligera o centros de datos de borde) frente a un parque competidor que solo ofrece 20 kVA por cada 1,000 m² (uso logístico básico):
- El parque resiliente puede fijar rentas en un rango de $8.50 a $10.50 USD/m²/mes.
- El parque con restricción energética debe competir en el segmento logístico básico con rentas de $6.00 a $7.00 USD/m²/mes.
- Esta diferencia en el NOI se traduce en una plusvalía del activo de entre un 25% y un 40% adicional al momento de la venta a un fondo de inversión o FIBRA.
3.2. Matriz Comparativa: Activo Convencional vs. Activo Energéticamente Garantizado
| Métrica / Dimensión | Parque / Edificio Convencional | Parque / Edificio con Garantía Energética (ICONICO) |
|---|---|---|
| Capacidad Eléctrica Garantizada | 15 - 25 kVA / 1,000 m² (Logística Básica) | 80 - 150+ kVA / 1,000 m² (Manufactura / Data / Tech) |
| Tiempo de Ocupación (Speed-to-Market) | 18 a 30 meses (Sujeto a obras de CFE) | Inmediato (Infraestructura probada y energizada) |
| Renta Promedio Estimada | $6.00 - $7.20 USD / m² / mes | $8.50 - $11.00 USD / m² / mes |
| Perfil del Arrendatario | Almacenamiento básico, logística local | Multinacionales AAA, automotriz, electrónica, centros de datos |
| Tasa de Absorción / Comercialización | Lenta (12 a 24 meses) | Rápida (Pre-arrendamiento en fase de anteproyecto) |
| Riesgo de Obsolescencia (Brown Discount) | Alto (Vulnerable a apagones y nuevas normativas) | Mínimo (Resiliente, preparado para esquemas ESG y Net Zero) |
| Tasa de Capitalización (Cap Rate) | 7.5% - 8.5% (Mayor percepción de riesgo) | 5.8% - 6.5% (Activo de alta liquidez institucional) |

4. Soluciones de Ingeniería y Arquitectura: Reducción de Demanda y Autogeneración
La respuesta ante la restricción energética no debe limitarse a solicitar mayores volúmenes de potencia a las redes públicas. La arquitectura de alto rendimiento implementa un enfoque bidireccional: optimizar la demanda desde el diseño pasivo y suplementar la capacidad mediante la integración de sistemas de autogeneración en el Master Plan.
4.1. Eficiencia Pasiva y Reducción del Factor de Coincidencia
La forma más económica y sostenible de obtener un megavatio es no consumirlo. Desde la fase de anteproyecto y diseño volumétrico, las decisiones arquitectónicas reducen directamente la demanda pico (Peak Demand) del inmueble:
- Envolventes Térmicas de Alto Desempeño: La integración de paneles aislantes tipo sándwich de poliuretano de alta densidad (PIR) en fachadas y cubiertas, combinados con sistemas de acristalamiento de baja emisividad (Low-E), abaten las ganancias térmicas por radiación solar. Esto permite reducir el tonelaje necesario en los sistemas de aire acondicionado (HVAC), los cuales representan hasta el 40% del consumo eléctrico total en edificios comerciales y corporativos.
- Aprovechamiento de Luz Natural mediante Claraboyas Continuas: Diseñar la geometría del techo con un porcentaje óptimo de transmisión de luz visible (VLT) a través de policarbonatos prismáticos permite mantener apagada la iluminación artificial durante el 70% del turno diurno sin elevar la temperatura interior.
- Sistemas de Control y Gestión de Edificios (BMS): La automatización mediante sensores IoT gestiona los picos de demanda ajustando secuencialmente el encendido de motores, elevadores y chillers, evitando sanciones por demandas máximas coincidentes.
4.2. Generación Distribuida y Almacenamiento BESS (Battery Energy Storage Systems)
Para complementar la capacidad limitada de la red, el diseño arquitectónico de naves industriales y centros comerciales debe prever la integración de tecnología de autogeneración en sus componentes estructurales.
- Refuerzo Estructural para Cubiertas Fotovoltaicas: Un error común en el diseño tradicional es dimensionar las armaduras del techo únicamente para soportar la carga muerta de la lámina y el viento. Un anteproyecto preparado para el futuro (Solar-Ready) incrementa la capacidad portante de la cubierta (añadiendo de 15 a 20 kg/m² adicionales) para permitir la instalación masiva de módulos fotovoltaicos sin requerir refuerzos estructurales posteriores.
- Sistemas de Almacenamiento de Energía en Baterías (BESS): La integración de contenedores BESS a nivel de suelo en el Master Plan permite almacenar la energía producida por los paneles solares durante las horas de baja demanda o cargar las baterías desde la red pública en horarios de tarifa base. Esta energía se descarga durante las horas de tarifa punta (Peak Shaving), reduciendo drásticamente los costos operativos y proveyendo energía de respaldo instantánea ante interrupciones de la red.
- Abasto Aislado y Cogeneración: En proyectos de gran escala que requieren más de 5 MW de demanda continua, el diseño contempla la inclusión de centrales de cogeneración a base de gas natural dentro del predio. Este esquema permite producir electricidad limpia in situ mientras se aprovecha el calor residual de los motores para generar agua helada (trigeneración) para los procesos industriales del inquilino.
5. Marco Regulatorio, Código de Red 2.0 y Esquemas Financieros (PPAs)
El desarrollo de infraestructura energética privada en la arquitectura comercial e industrial está estrictamente regulado por el marco normativo del sector eléctrico. Comprender estas reglas previene contingencias legales y permite estructurar esquemas financieros atractivos para los inversionistas.
5.1. El Impacto del Código de Red 2.0
En México, la Comisión Reguladora de Energía (CRE) exige que todos los usuarios conectados en media y alta tensión cumplan con las especificaciones del Código de Red 2.0. Este ordenamiento técnico penaliza severamente a los inmuebles industriales que introducen distorsiones a la red pública.
Las exigencias clave que deben preverse en la ingeniería eléctrica del anteproyecto son:
- Factor de Potencia: Mantener un factor de potencia entre 0.95 y 1.0 en todo momento (y en al menos el 95% del tiempo evaluado mensualmente), requiriendo la instalación de bancos de capacitores automáticos o filtros activos de armónicas.
- Calidad de la Energía (THD): Limitar la Distorsión Harmónica Total en corriente y voltaje para no afectar la estabilidad de los circuitos de distribución colindantes.
- Monitoreo Continuo: Integración de medidores de calidad de energía Grado A con capacidad de reporte telemático en tiempo real hacia el Centro Nacional de Control de Energía (CENACE).
El incumplimiento del Código de Red puede derivar en multas de hasta el 10% de los ingresos brutos del usuario o la desconexión física del inmueble, un riesgo operativo que ningún fondo de inversión puede asumir.
5.2. Modalidades de Generación y Modelos de Negocio
El diseño legal y comercial de la estrategia energética se adapta a la escala del proyecto:
- Generación Distribuida (GD): Para proyectos que requieren hasta 500 kW (0.5 MW) por punto de interconexión. Es el esquema más ágil, no requiere permiso de la CRE y permite neteo de energía (net metering) con CFE. Es ideal para edificios de oficinas, centros comerciales locales y naves logísticas medianas.
- Abasto Aislado (Mayor a 500 kW): Permite la generación de energía in situ para consumo propio sin utilizar la red de transmisión pública. Es la solución óptima para grandes parques industriales y desarrollos de usos mixtos que necesitan certidumbre de potencia (de 5 a 50 MW).
- Contratos PPA (Power Purchase Agreement) y EaaS (Energy-as-a-Service): Para evitar que el desarrollador deba aportar el 100% del CAPEX necesario para la subestación, los paneles solares y las baterías BESS, se recurre a terceros especializados (Energy Service Companies - ESCOs). Estas empresas financian, construyen y operan la infraestructura energética dentro del parque, vendiendo la electricidad al desarrollador o a los inquilinos a una tarifa descontada a largo plazo.

6. Modelo Práctico: Rescate y Optimización de un Parque Industrial
Para visualizar el impacto de la arquitectura energética en la rentabilidad de un proyecto, analicemos la reestructuración estratégica de un desarrollo industrial hipotético en el norte de México.
6.1. Diagnóstico Inicial
Un grupo desarrollador adquirió un terreno de 40 hectáreas con la intención de edificar 180,000 m² rentables distribuidos en seis naves industriales. El modelo financiero original preveía una demanda eléctrica total de 18 MVA (considerando un estándar tradicional de 100 kVA por cada 1,000 m²).
Al solicitar la factibilidad ante la CFE, la autoridad notificó que la subestación regional más cercana no contaba con capacidad disponible. Las condicionantes impuestas fueron:
- Construir una línea de transmisión dedicada de 115 kV a lo largo de 8.5 km.
- Ampliar un bahía en la subestación de la CFE y construir una subestación reductora privada dentro del parque.
- Costo estimado del CAPEX eléctrico adicional: $12.5 millones de dólares.
- Tiempo estimado de entrega: 32 meses.
Este escenario paralizaba la comercialización del parque y dejaba la inversión en suelo totalmente inmovilizada.
6.2. La Reingeniería de ICONICO
El equipo de diseño, planeación maestra e ingeniería energética de ICONICO reestructuró el Master Plan del parque bajo un modelo de resiliencia y optimización energética:
- Ajuste del Programa Arquitectónico y Perfil de Inquilinos: Se dividió el parque en dos zonas operativas: Zonas de Manufactura Avanzada (alta densidad energética) y Zonas de Logística Seca (baja densidad energética), reduciendo el factor de coincidencia global de la demanda a 11.5 MVA.
- Optimización Pasiva de las Naves: Se especificó aislamiento térmico de alta densidad en las 6 naves y sistemas de claraboyas con un 12% de superficie de cubierta. Esto redujo el consumo estimado de aire acondicionado e iluminación en un 28%, disminuyendo la demanda pico del parque a 8.5 MVA.
- Estructuración de Microrred e Integración Fotovoltaica: Se diseñó una infraestructura de cubierta Solar-Ready que permitió instalar 6.0 MWp de paneles solares repartidos en los techos de las naves, coordinados con un sistema de baterías BESS de 4.0 MW / 8.0 MWh ubicado en un predio residual del Master Plan.
6.3. Resultados Financieros y Operativos
- Reducción del Tiempo de Energización: Al solicitar únicamente 8.5 MVA a la red pública en lugar de 18 MVA, la CFE autorizó un punto de conexión cercano de media tensión. El tiempo de energización se redujo de 32 meses a solo 12 meses.
- Ahorro de CAPEX Directo: El costo de las obras de infraestructura eléctrica requeridas por CFE cayó de $12.5 millones a $3.2 millones de dólares, liberando $9.3 millones de dólares de capital.
- Captura de la "Prima por M²": El parque se promocionó como el único complejo de la zona con autonomía hídrica, microrred solar y respaldo BESS inmediato. La totalidad de la superficie se pre-arrendó antes de concluir la obra gris a empresas multinacionales a una tarifa promedio de $9.20 USD/m²/mes (un 41% por encima del promedio del mercado regional).
- Valoración del Activo: El proyecto obtuvo la certificación LEED Gold para Parques Industriales, y al cabo del segundo año de operación, se vendió a un fondo institucional internacional con un Cap Rate comprimido del 5.9%.
7. La Carpeta Técnica Energética para Comités de Inversión y Fibras
Para que los comités de inversión, fondos de capital privado y fideicomisos aprueben la liberación de recursos en la adquisición de suelo o en el fondeo de anteproyectos, la debida diligencia debe incluir una Carpeta Técnica de Auditoría Energética.
ICONICO ha estructurado una lista de verificación ejecutiva que sintetiza las auditorías mínimas obligatorias que deben respaldar la viabilidad de cualquier desarrollo de gran escala:
Esta carpeta técnica elimina la incertidumbre operativa, transforma las restricciones de la red en ventajas competitivas de diseño y garantiza que el activo inmobiliario mantenga su atractivo comercial y financiero durante todo su ciclo de vida.
Conclusión: La Arquitectura como Garantía de Certidumbre Patrimonial
El sector del Real Estate industrial y comercial ha entrado en una era donde la infraestructura técnica e invisible define la rentabilidad de lo visible. Los metros cuadrados ya no se valoran como meros contenedores físicos de actividad económica; se evalúan como
sistemas integrados de alta eficiencia capaces de garantizar continuidad operativa, autonomía de recursos y cumplimiento ambiental.
La asignación garantizada de megavatios y la integración de microrredes en el Master Plan han dejado de ser un lujo de la ingeniería para convertirse en el diferencial financiero más potente del mercado contemporáneo. Aquellos desarrolladores e inversionistas que continúen proyectando bajo las fórmulas tradicionales se enfrentarán a la parálisis de sus activos y al castigo comercial del mercado. Por el contrario, quienes lideren la integración de la garantía energética desde las etapas iniciales de anteproyecto asegurarán las primas de renta más elevadas, atraerán al capital global más exclusivo y construirán los referentes del desarrollo urbano e industrial del mañana.
En
ICONICO, combinamos la precisión de la ingeniería avanzada, la visión estratégica del marco regulatorio y la excelencia en el diseño de planes maestros para transformar los desafíos energéticos del territorio en certidumbre patrimonial de alto impacto.
