Guía completa del proyecto ejecutivo en arquitectura: de la visión conceptual a la precisión en obra
Descubre qué es un proyecto ejecutivo en arquitectura, cuáles son sus componentes clave (ingenierías, planos de detalle, BIM) y por qué es la herramienta definitiva para eliminar sobrecostos y retrasos en obras de gran escala.
En el desarrollo de cualquier obra de mediana o gran escala, existe una brecha crítica entre la idea arquitectónica y la realidad constructiva. Muchos proyectos prometedores fracasan, sufren retrasos millonarios o presentan fallas estructurales debido a una fase mal ejecutada o incomprendida: el proyecto ejecutivo.
Esta guía pilar tiene como objetivo desglosar a fondo qué es un proyecto ejecutivo, cuáles son sus componentes indispensables, cómo se integra con las nuevas tecnologías de la construcción y por qué es el activo más valioso para inversionistas, desarrolladores y constructores en el panorama inmobiliario contemporáneo.
1. ¿Qué es un proyecto ejecutivo en arquitectura? Definición y alcance real
Para entender el impacto de esta etapa, primero debemos responder de forma precisa: qué es un proyecto ejecutivo.
En el ámbito profesional de la arquitectura y la ingeniería, el proyecto ejecutivo es la fase final del diseño arquitectónico. Consiste en el conjunto de planos, memorias descriptivas, cálculos técnicos, especificaciones de materiales y presupuestos detallados que permiten la correcta ejecución de una obra.
El proyecto ejecutivo no es una simple extensión del diseño conceptual; es la traducción técnica, legal y financiera de una idea en un lenguaje de precisión matemática que cualquier contratista en obra debe ser capaz de interpretar sin margen de error.
La evolución de la idea: Del croquis a la obra
El proceso de diseño arquitectónico se divide tradicionalmente en tres grandes etapas:
- Esquema básico o anteproyecto: Donde se definen las volumetrías, la distribución espacial general, la relación con el entorno y la estética principal del edificio.
- Proyecto arquitectónico: La etapa donde se consolidan las plantas, fachadas y cortes con dimensiones reales, criterios estructurales preliminares y la distribución de áreas.
- Proyecto ejecutivo: La ingeniería de detalle. Aquí se define cómo se va a sostener cada elemento, por dónde pasarán las instalaciones, qué tornillo exacto se utilizará en una unión metálica y cómo se resolverá el desagüe pluvial en una tormenta atípica.
Mientras que el proyecto arquitectónico define qué se va a construir, el proyecto ejecutivo determina con absoluta precisión cómo se va a construir.
2. La importancia estratégica: ¿Por qué es indispensable para el éxito de una obra?
Operar una construcción sin un proyecto ejecutivo completo es el equivalente a pilotar un avión sin un plan de vuelo ni tableros de control. Los riesgos financieros y estructurales son masivos.

Control financiero y eliminación de sobrecostos
Uno de los mayores problemas en la industria de la construcción en México y América Latina son los "conceptos extraordinarios" u órdenes de cambio en obra. Cuando un plano no especifica el tipo de tubería, el espesor de una losa o el acabado de una fachada, el constructor debe improvisar.
Un proyecto ejecutivo detallado permite:
- Generar un catálogo de conceptos cerrado, lo que significa que se sabe con exactitud la cantidad de metros cúbicos de concreto, toneladas de acero y metros cuadrados de cristal requeridos.
- Realizar licitaciones transparentes, donde los contratistas concursan con las mismas reglas y condiciones, evitando sorpresas presupuestales.
- Reducir el margen de imprevistos económicos a menos del 5% del costo total de la obra.
Optimización de tiempos y planeación logística
En proyectos comerciales, industriales o de usos mixtos, el tiempo es dinero. Cada semana de retraso representa pérdidas en rentas, intereses bancarios y costos operativos. El proyecto ejecutivo incluye la ruta crítica de construcción, permitiendo que la proveeduría de materiales (como las estructuras metálicas o fachadas prefabricadas) se ordene con meses de anticipación, eliminando tiempos muertos en el sitio de obra.
Mitigación de riesgos legales y estructurales
El proyecto ejecutivo contiene las firmas y responsabilidades de los peritos en la materia: calculistas estructurales, diseñadores de instalaciones mecánicas y directores responsables de obra (DRO). Este documento es la base legal para la obtención de licencias de construcción, permisos de habitabilidad y certificaciones de seguridad industrial.
3. Componentes detallados de un proyecto ejecutivo de alta gama
Un proyecto ejecutivo no es un documento genérico; es un ecosistema de información técnica interconectada. A continuación, analizamos los bloques fundamentales que lo componen:
3.1. Planos arquitectónicos de detalle y albañilerías
Estos planos llevan la escala macro a la micro. Ya no solo muestran dónde va una habitación, sino cómo se construye cada muro.
- Planos de albañilería: Especifican el tipo de bloque o ladrillo, el espesor de los muros, las dimensiones exactas de los vanos (puertas y ventanas) y los refuerzos estructurales internos en muros (castillos y dalas).
- Planos de acabados: Mediante una nomenclatura precisa, indican qué recubrimiento lleva cada piso, muro y plafón, detallando el nivel de brillo, resistencia y proveedor.
- Planos de herrerías y carpinterías: Despiece total de puertas, portones, louvers y detalles metálicos estructurales menores.
- Detalles constructivos: Secciones a escalas muy grandes (1:5, 1:10) que muestran encuentros críticos, como la unión entre una losa de concreto y una fachada de muro cortina de vidrio.
3.2. Ingenierías estructurales (El esqueleto del edificio)
Desarrolladas por ingenieros calculistas en constante comunicación con el equipo de diseño arquitectónico.
- Planos de cimentación: El desplante del edificio basado estrictamente en el estudio de mecánica de suelos. Detalla zapatas, pilotes, losas de cimentación y contratrabes.
- Planos de estructura: Especificación de columnas, trabes, losas (ya sean reticulares, macizas o de losacero) y los detalles de armado de varillas o conexiones soldadas/atornilladas en estructuras de acero.
- Memorias de cálculo estructural: El documento científico que respalda que el edificio soportará su propio peso (carga muerta), el mobiliario y usuarios (carga viva), así como eventos sísmicos y ráfagas de viento (cargas dinámicas).
3.3. Documentos administrativos y financieros
El puente entre el dibujo técnico y la administración del capital.
- Especificaciones técnicas: Un documento escrito detallado donde se indica la calidad requerida para cada proceso (por ejemplo, la resistencia a la compresión del concreto medida en $f'c = 250 \text{ kg/cm}^2$).
- Catálogo de conceptos: La lista ordenada de todas las actividades necesarias para realizar la obra, expresada en unidades de medida claras ($m^3$, $m^2$, piezas, lotes).
- Presupuesto base: La valuación económica estimada de dicho catálogo de conceptos, crucial para la toma de decisiones financieras antes de la construcción.
4. La revolución tecnológica: BIM y la digitalización del proyecto ejecutivo
En la actualidad, un proyecto ejecutivo arquitectura de alta complejidad no se dibuja en dos dimensiones; se construye virtualmente. La adopción de la metodología BIM (Building Information Modeling) ha transformado por completo la eficiencia de esta etapa.
De planos 2D a modelos de información n-dimensionales
Herramientas de software avanzadas permiten generar un gemelo digital del proyecto. Esto significa que el plano arquitectónico, la estructura de acero y los ductos de aire acondicionado coexisten en el mismo espacio virtual tridimensional.
Detección de interferencias (Clash detection)
Históricamente, un gran problema en obra aparecía cuando el constructor descubría que una tubería de drenaje cruzaba físicamente por en medio de una trabe de acero estructural. Resolver esto en sitio implicaba demoliciones, retrasos y sobrecostos.
Con la tecnología BIM integrada en el proyecto ejecutivo, los algoritmos detectan estas colisiones automáticamente en la computadora. El problema se resuelve con un par de clics antes de que se gaste un solo centavo en materiales reales.
Sustentabilidad y simulación energética en el ejecutivo
El proyecto ejecutivo contemporáneo integra datos de desempeño ambiental. Mediante el modelo digital, se pueden simular los ciclos de sombra, la ganancia térmica de las fachadas y el comportamiento del viento. Esto permite ajustar el grosor de los aislamientos térmicos o la perforación de las pieles metálicas de control solar, garantizando que el edificio opere bajo estándares de eficiencia internacional como LEED o EDGE.
5. Fases para el desarrollo de un proyecto ejecutivo eficiente
La creación de un proyecto ejecutivo requiere una metodología estricta y una coordinación multidisciplinaria. El proceso que seguimos en los despachos de arquitectura de vanguardia se divide en los siguientes pasos:
Paso 1: Recopilación de información base e ingenierías previas
Ningún plano ejecutivo puede iniciarse sin los estudios de terreno adecuados:
- Levantamiento topográfico: Determinación exacta de los niveles, límites y colindancias del terreno.
- Estudio de mecánica de suelos: Pruebas de laboratorio que determinan la capacidad de carga del suelo y el nivel freático.
- Estudio de impacto ambiental y urbano: Condicionantes legales que limitan alturas, coeficientes de ocupación (CUS/COS) y requerimientos de infraestructura pública.
Paso 2: Coordinación interdisciplinaria y congelamiento de diseño
Los arquitectos e ingenieros se reúnen para integrar las ingenierías dentro de la volumetría aprobada. En este punto, el diseño arquitectónico se "congelará" para evitar que cambios estéticos posteriores desalinien los cálculos estructurales o las trayectorias de instalaciones ya calculadas.
Paso 3: Desarrollo del detalle constructivo y modelado
Los especialistas dibujan y modelan cada componente a escala de detalle. Se redactan las memorias descriptivas y se definen las marcas, modelos y tecnologías específicas que se integrarán al edificio.
Paso 4: Control de calidad, revisión de colisiones y entregables
Se corre el software de control de calidad para asegurar que no existan discrepancias entre planos de diferentes disciplinas. Una vez validado, se genera el paquete de entregables, que incluye archivos digitales editables, modelos BIM integrados y las carpetas de planos impresos debidamente sellados por los peritos responsables.

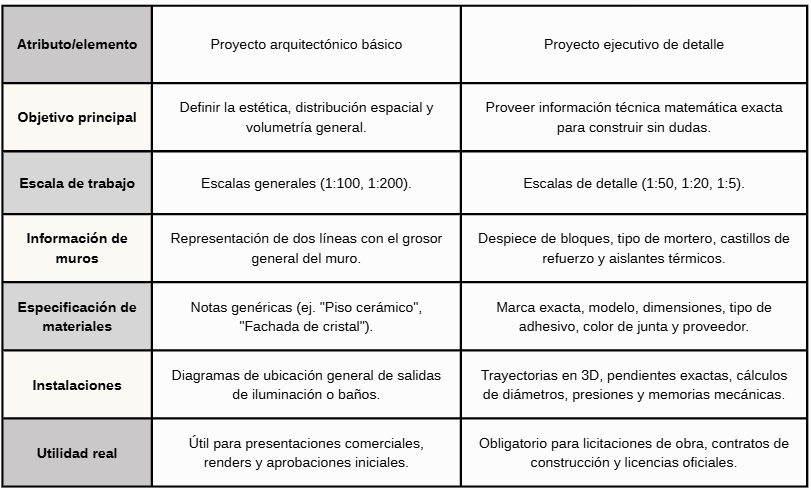

6. La diferencia entre un plano arquitectónico básico y un plano de detalle ejecutivo
Para los desarrolladores inmobiliarios o clientes corporativos, suele surgir la duda de por qué existe una diferencia tan marcada en costos y tiempos entre un plano arquitectónico y uno ejecutivo. El siguiente cuadro comparativo ilustra de forma clara el nivel de profundidad de cada uno:

7. Conclusiones: El proyecto ejecutivo como la mejor inversión de un desarrollo inmobiliario
En la arquitectura contemporánea mexicana, la improvisación es el enemigo número uno de la rentabilidad y la seguridad. Ver el desarrollo de un proyecto ejecutivo arquitectura como un gasto en lugar de una inversión es uno de los errores más comunes y costosos en el sector inmobiliario.
Un proyecto ejecutivo robusto, coordinado mediante metodologías BIM y respaldado por cálculos de ingeniería precisos, transforma la incertidumbre de una obra en un proceso manufacturero controlado. Permite que el diseño original se respete fielmente, que el presupuesto se mantenga blindado contra la inflación o imprevistos de campo, y que el edificio final opere con la máxima eficiencia energética y operativa posible.
En ICONICO, abordamos cada fase ejecutiva con el rigor de la alta ingeniería y la sensibilidad del diseño arquitectónico de vanguardia, asegurando que los proyectos de gran escala de nuestros clientes transiten suavemente del papel a la realidad urbana de manera exitosa y competitiva a nivel global.
8. Glosario técnico del proyecto ejecutivo (Conceptos clave)
Para navegar con éxito en las juntas de coordinación de obra, es fundamental dominar la terminología técnica:
- BIM (Building Information Modeling): Metodología de trabajo colaborativa para la creación y gestión de un proyecto de construcción a lo largo de todo su ciclo de vida.
- Catálogo de conceptos: Documento que describe detalladamente cada una de las actividades implicadas en la construcción de una obra, organizadas por partidas y con sus respectivas unidades de medida.
- Clash detection: Proceso automatizado mediante software BIM para identificar conflictos espaciales o colisiones físicas entre elementos arquitectónicos, estructurales y de instalaciones.
- Concepto extraordinario: Actividad de construcción necesaria para la obra que no estaba contemplada originalmente en el catálogo de conceptos inicial y que altera el presupuesto.
- Dibujo de taller (Shop drawings): Planos detallados generados habitualmente por el fabricante o proveedor (como el estructurista metálico o el proveedor de fachadas) que muestran exactamente cómo se prefabricará e instalará un componente específico basándose en el proyecto ejecutivo.
- Memoria de cálculo: Documento escrito que describe los criterios, fórmulas, coeficientes de seguridad y normativas utilizadas para dimensionar los elementos estructurales o de instalaciones de un edificio.
- Net zero: Concepto de diseño arquitectónico enfocado en que el edificio sea altamente eficiente y capaz de generar la misma cantidad de energía limpia que consume en un ciclo anual.
- Proyecto de as-built: Planos finales que se dibujan una vez concluida la construcción, reflejando cualquier ajuste menor realizado en sitio respecto al proyecto ejecutivo original; indispensables para el mantenimiento a largo plazo del edificio.
